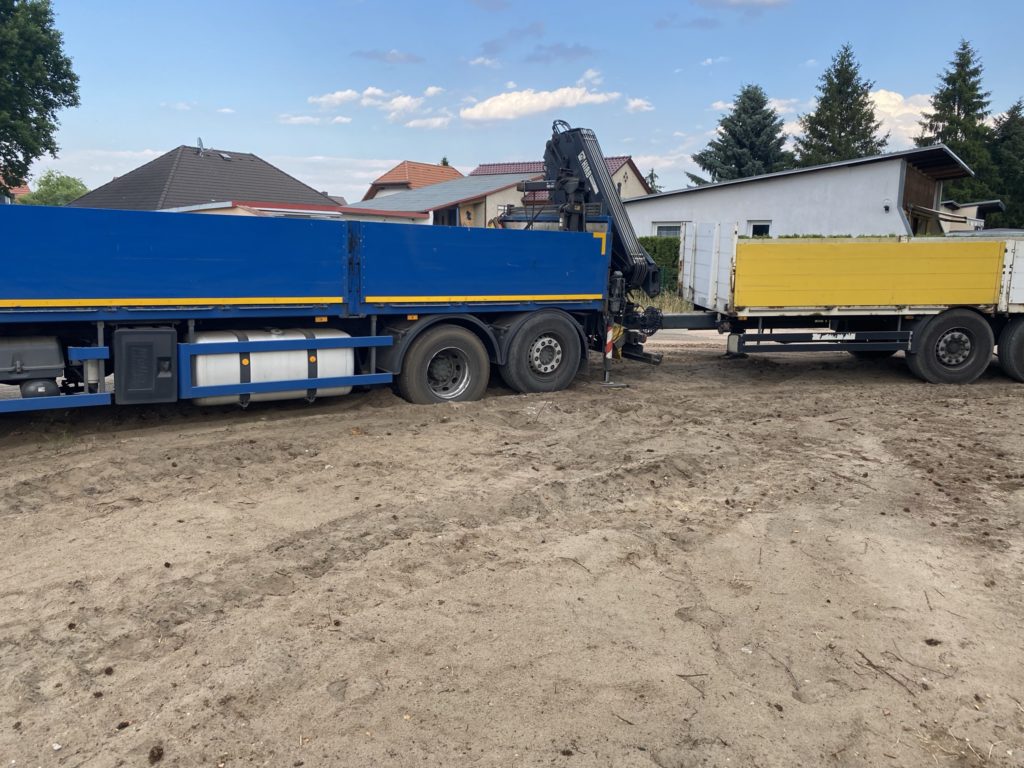

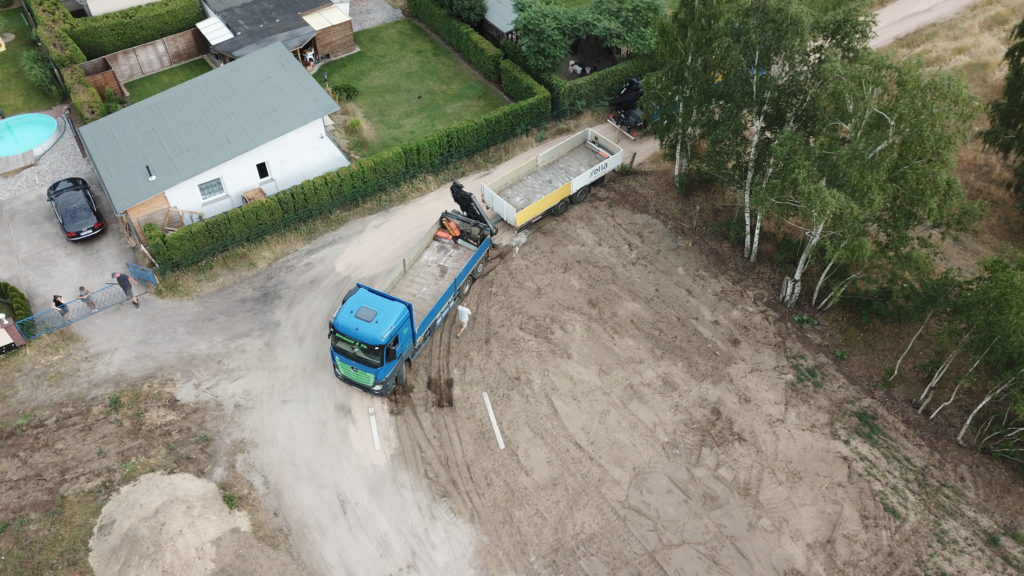

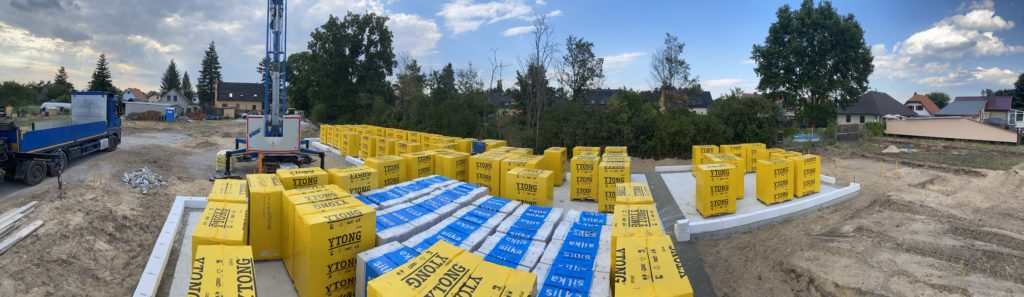

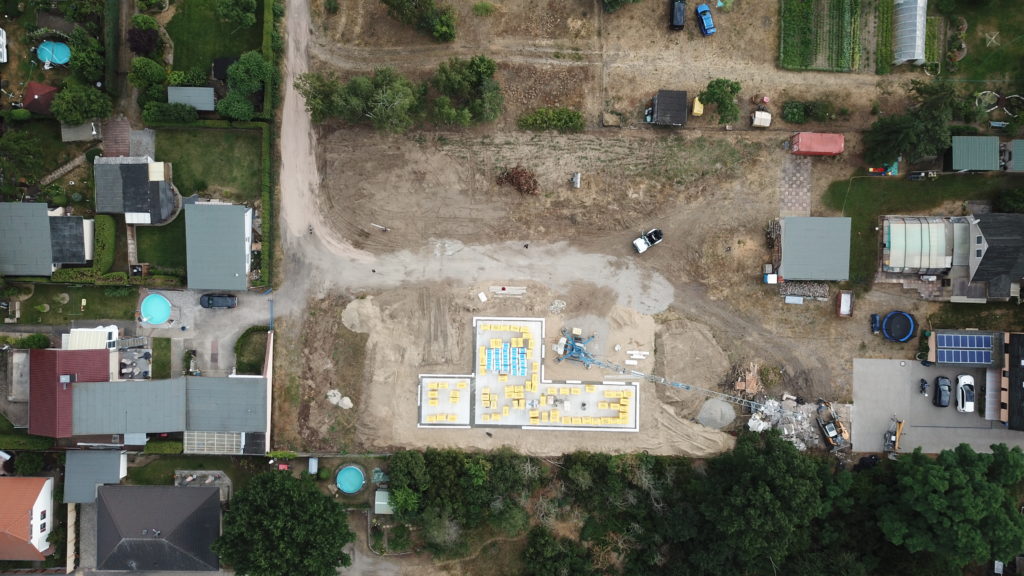

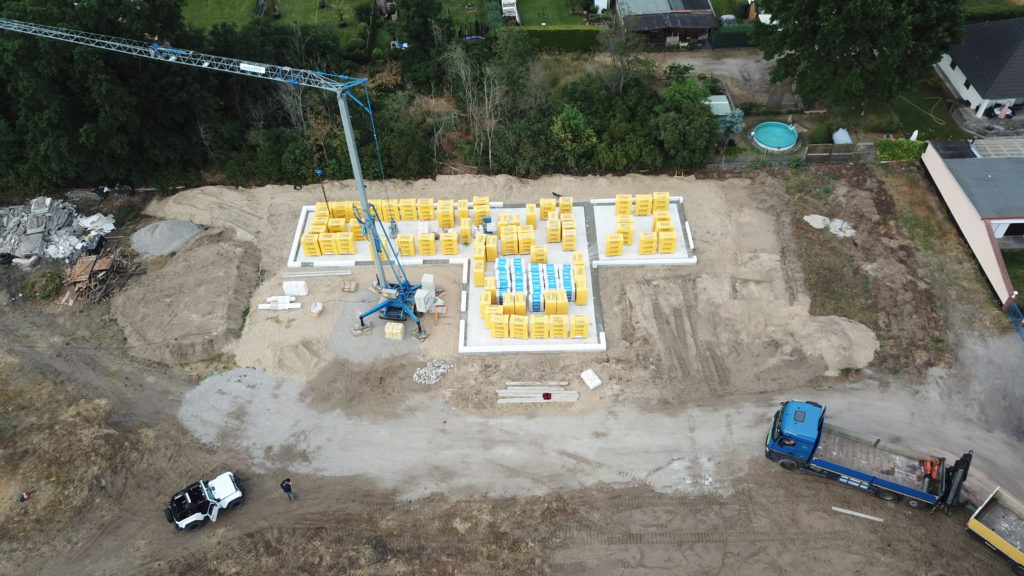

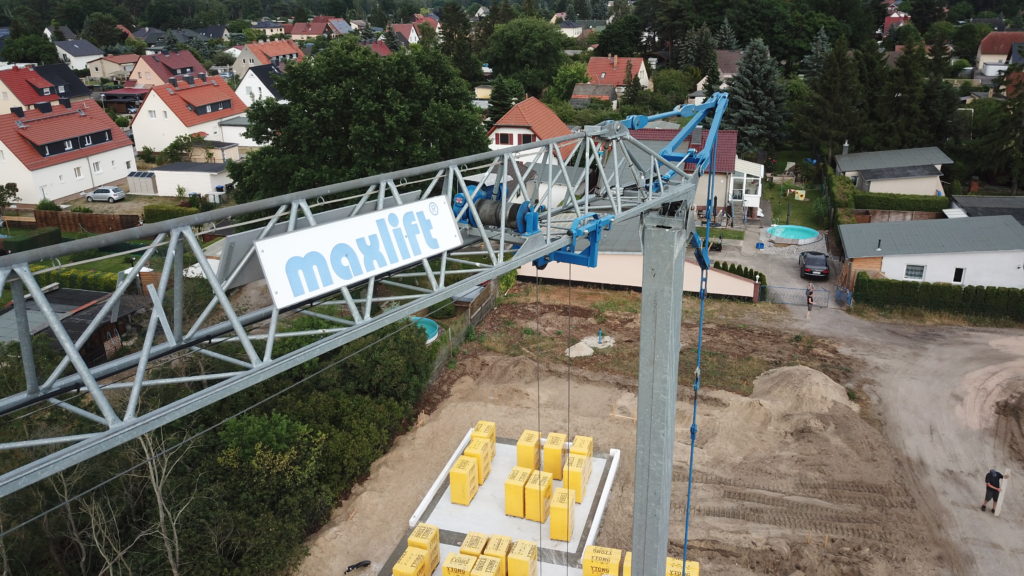

Heute kamen die Steine. Leider war die „Frühlieferung“ dann doch erst um 15:20 Uhr da, so dass ein halber Tag verloren ging. Morgen kommen noch mal 22 Paletten Steine. Dann sind ca. 110 Tonnen Steine da und bilden auf der Bodenplatten aktuell es großes gelbes Labyyrinth.

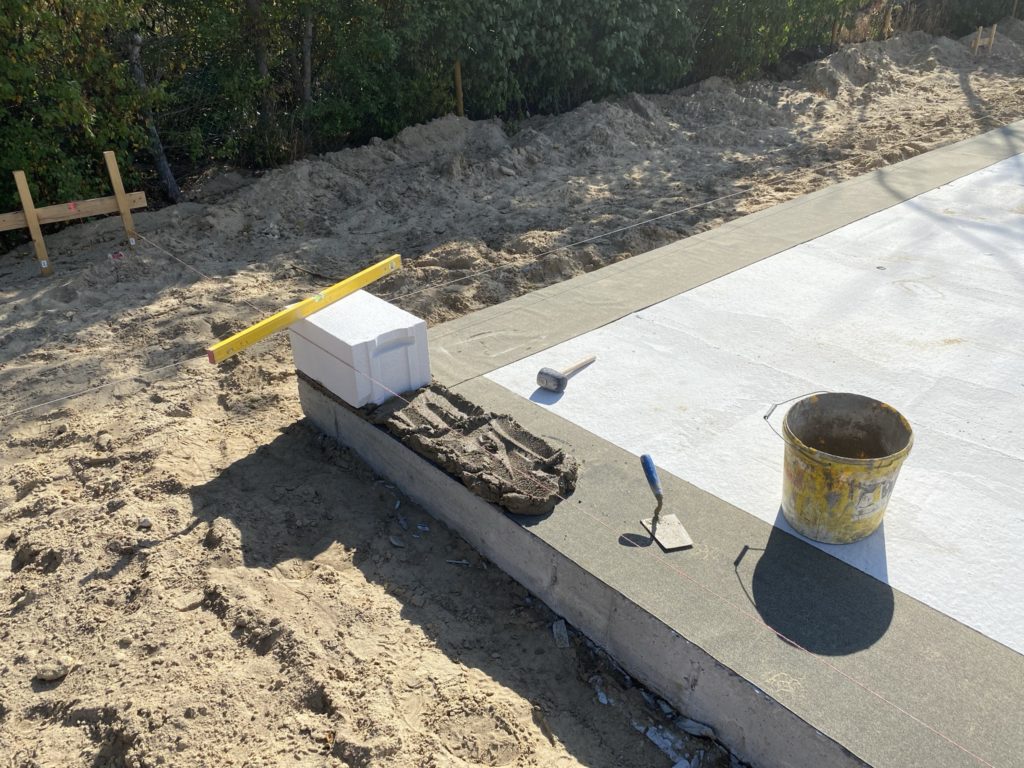

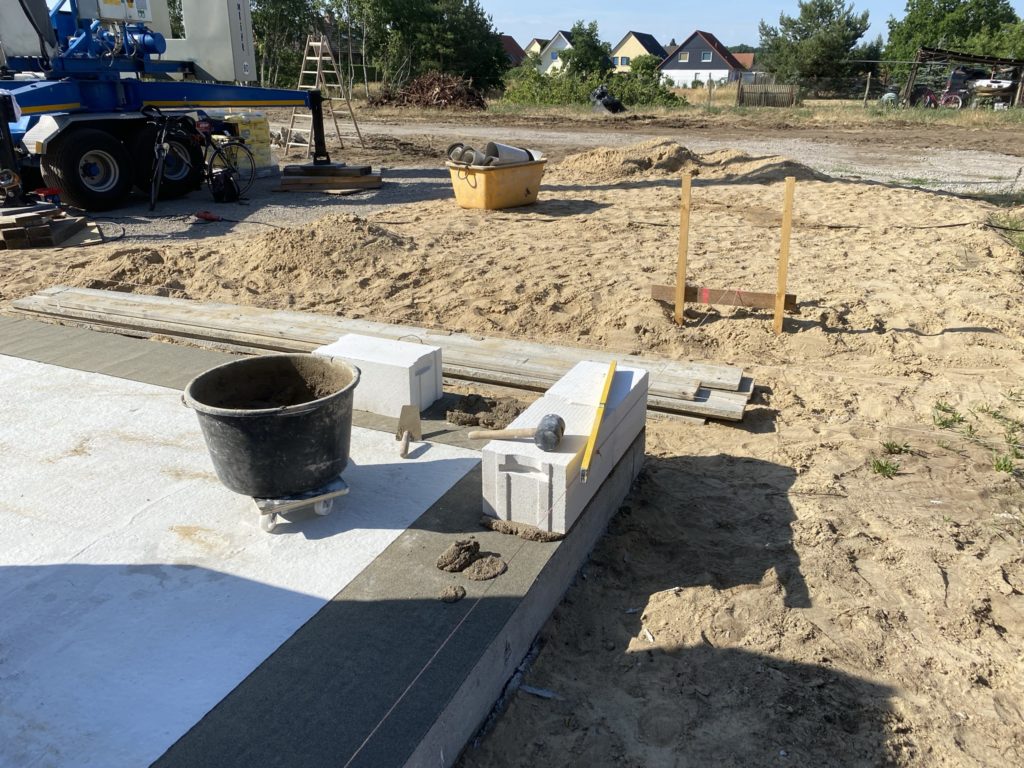

Die erste Lage wurde auch schon gelegt, dann kann es morgen mit großen Schritten weitergehen. Ziel ist immer noch: Dach drauf am nächsten Freitag.

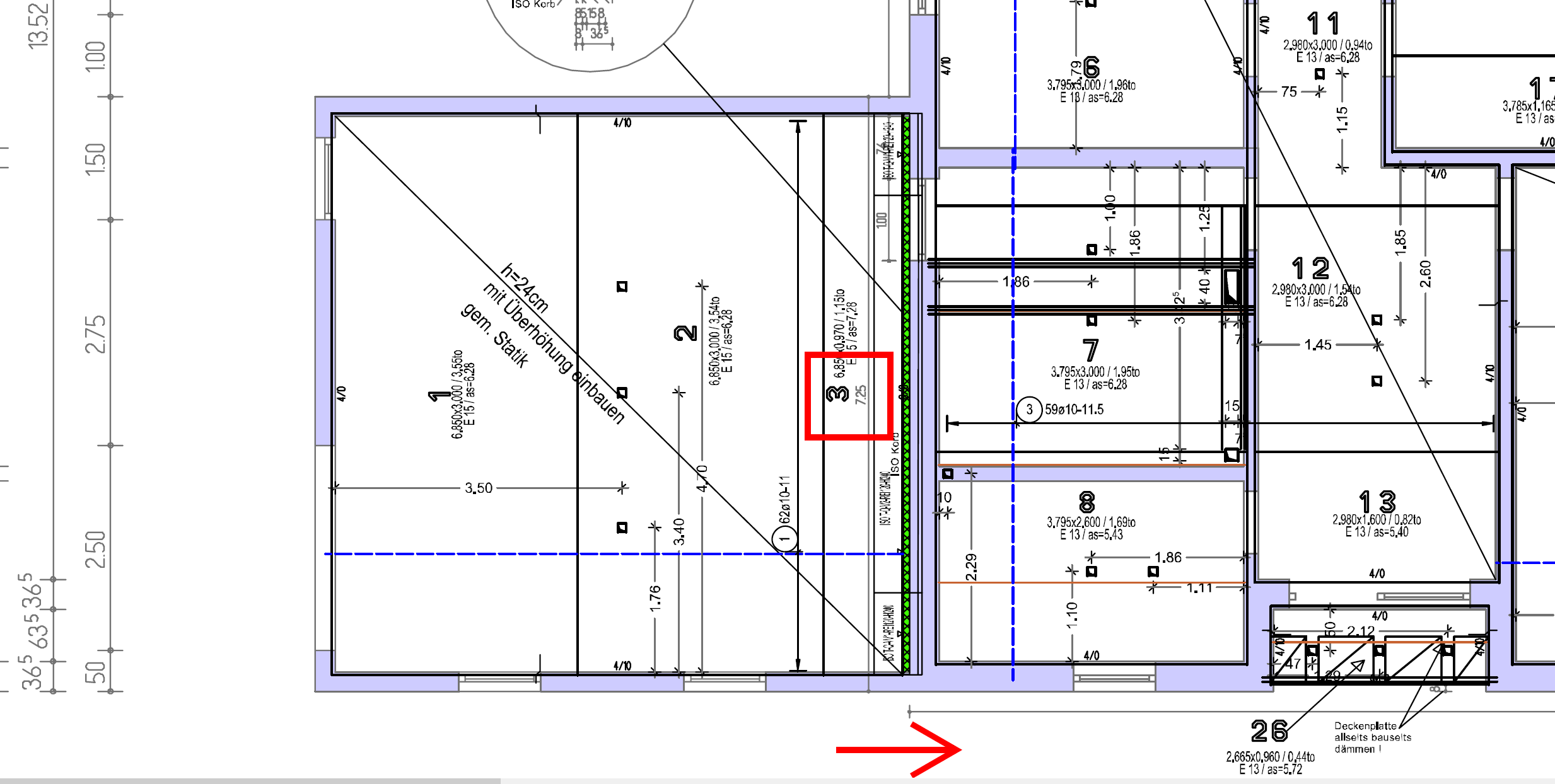

Die Statikerin hat heute den Plan der Dachelemente geprüft und einen Fehler vom Werk festgestellt. Platte 3 war 8cm zu schmal. Das Problem wurde zum Glück ca. 1 Stunde vor der Produktion festgestellt und kann noch korrigiert werden.
Anzahl der heute festgefahrenen LKWs: 2 (davon Fahrerfehler: 2)
Getrunkene Wasserflaschen: >15
