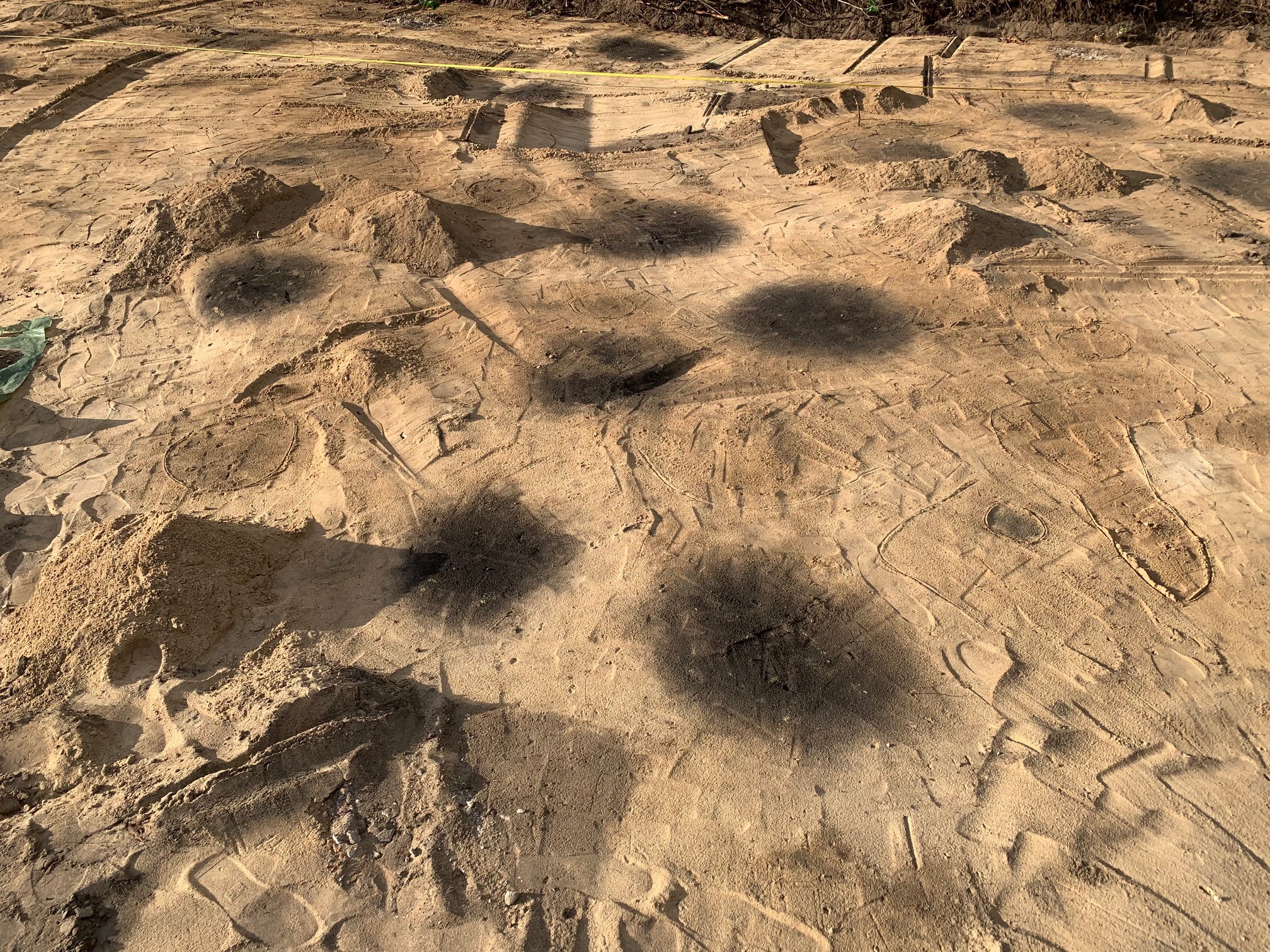

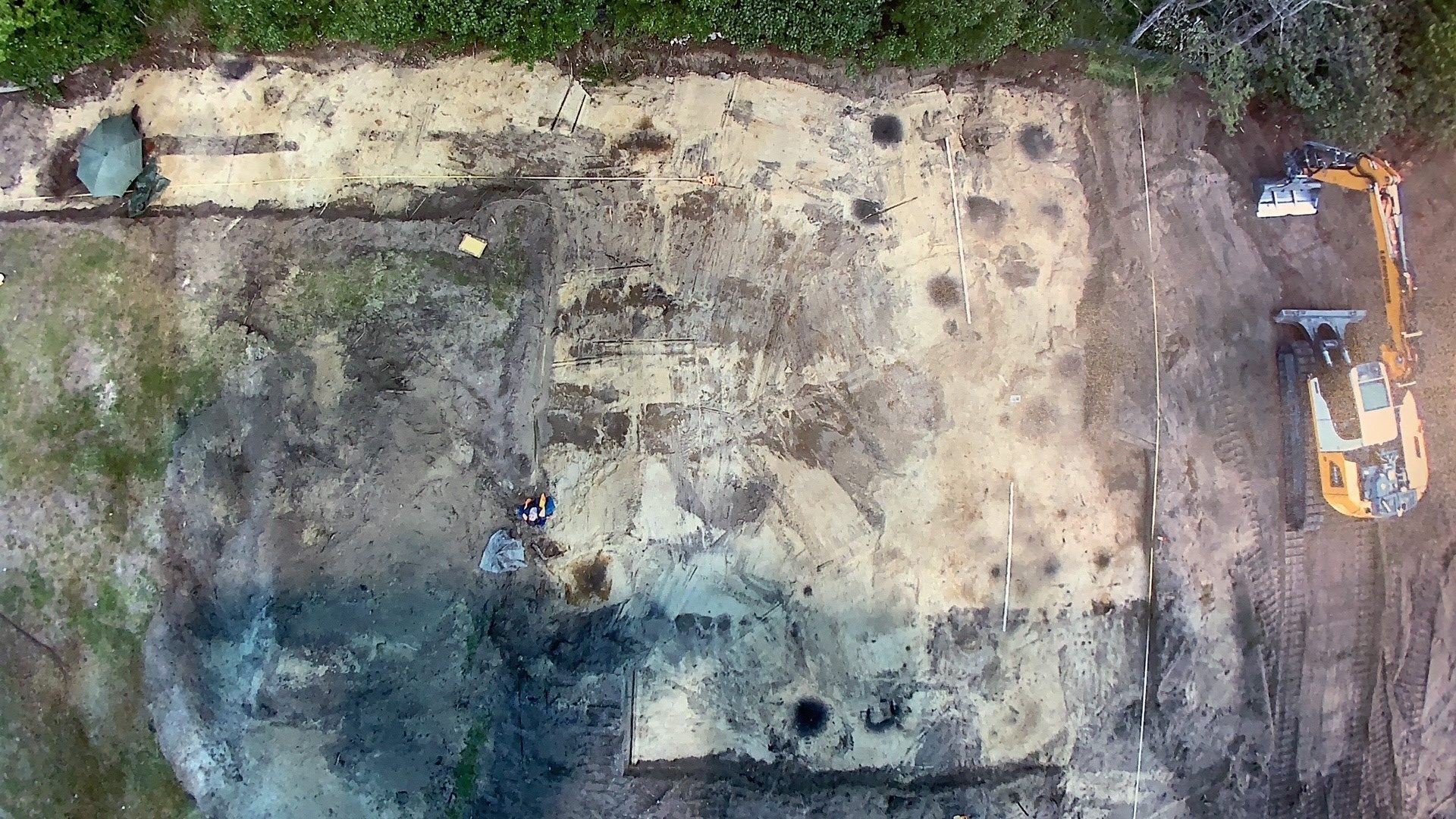

Tag 2 bringt weitere umfangreiche Fundstellen an Feuerstellen. Der Archäologe hat solche umfangreichen Befunde an einer Stelle selbst noch nicht gesehen. Dadurch verzögern sich die Baumaßnahmen um 2 Tage, da die Dokumentation abgeschlossen sein muss, bevor die Kiesschicht eingebaut werden darf. Zum Glück ist jetzt die gesamte Fläche geöffnet und es dürften keine weiteren Überraschungen zu erwarten sein.
